EPCO模式的核心在于将运营(O)环节前置,从根本上解决项目建设与长期使用脱节的系统性风险。这不仅是一种合同模式的转变,更是对项目全生命周期价值最大化的战略重构。根据住建部2025年建筑业发展统计公报,采用传统EPC模式交付的公共建筑项目中,超过68%在投入运营三年内经历了非计划性的大修或功能改造,平均追加投资额占原合同总额的17%。这意味着大量财政资金和社会资本被用于修补“建用分离”的裂缝。而EPCO模式,尤其是融入融资、投资规划(F)的FEPCO一体化模式,正以“以终为始”的逻辑重塑行业规则。
EPCO是Engineering Procurement Construction Operation的缩写,即设计、采购、施工和运营的一体化总承包模式。与传统EPC模式仅关注工程建设不同,EPCO将运营责任前置,要求承包方不仅负责建设,更要对项目未来的运行效果负责。这种模式倒逼建设者从运营维度反向定义规划设计,确保产出的固定资产能真正高效运转。
核心区别在于价值导向的迁移。EPC模式追求的是“工程合格交付”,目标是竣工结算。而EPCO追求的是“运营绩效达标”,目标更多地锚定在投产后的成品率、能耗指标或招商率。例如,在一个污水处理项目的EPCO招标中,评分权重可能会将30%放在建设报价,而将70%锁定在运营期内的吨水处理成本、出水达标率及设备完好率上。
从融资投资规划角度延伸出的FEPCO模式,则在项目前期引入了投融资方案设计、财务模型测算与投资回报平衡的顶层规划。这确保了项目不仅在技术和运营上可行,更在财务全生命周期中安全、合规且具备造血能力。

传统模式下,建设和运营主体分离。建设方追求短期工期与成本优化,往往忽略长期运维的便利性与能耗。一个典型场景是:设计院为了压低概算,选择了低价但能效比低的暖通设备,导致物业运营方在未来二十年要承担数倍于设备差价的电费开支。EPCO模式让同一个主体承担建设与运营责任,任何建设期的短视行为都会转化为运营期的巨额亏损,从而形成内在的约束机制。
传统工程交付后,一旦出现渗漏、停机或产能不达标,建设方常以“操作不当”或“质保期已过”为由推诿。运营方则面临设备趴窝、客流稀疏的困境。EPCO合同通常设有约5至15年的运营期,且须缴纳履约保函。在此期间,一切非政策性因素导致的运营缺陷均由总承包方负责,形成了“交付运维一张皮”的刚性责任闭环。
对于政府平台和产业园,基建投资常陷入“重资产、轻运营、难回收”的困局。FEPCO模式在顶层设计阶段就植入财务模型,通过运营收入(如物业费、能源管理费、产业服务增值)覆盖前期投入。这种以运营终值倒推投资现值的方式,大幅降低了盲目投资的系统性风险。

FEPCO区别于普通EPCO的关键在于前置的融资策划能力。在此阶段,需完成项目现金流模拟、资本金与专项债的拼盘设计、以及全投资内部收益率(IRR)的测算。根据近三个月的地方专项债发行数据,越来越多的生态环保和产业园项目明确要求将“运营期现金流覆盖倍数”作为申报的硬性指标。专业的FEPCO服务商会协助业主构建“投资建设运营”的自平衡财务模型,从源头上规避隐债风险。
运营团队在施工图出来前就必须介入。以冷链物流园为例,运营专家会根据货物品类复核冷库的分区规划,设计动线以降低转运能耗。某三线城市农产品物流园采用传统EPC建成后,因穿堂宽度不足导致冷量流失,每年额外电费超百万元。如果采用EPCO,运营团队会在设计阶段模拟高峰时段的车辆调度压力,反推卸货平台数量与库内高差,将运营痛点消灭在图纸上。
此阶段的重点不再是简单的“按图施工”,而是“带负荷调试”。EPCO团队不仅负责土建安装,更负责投产前的联调联试与试运行。例如在生物医药园区的纯水、蒸汽供应系统中,EPCO承包方需直接生产出符合GMP标准的产品介质,并在此期间培训业主方的基层操作人员,确保知识资产的无形转移。
近期产业园区面临“空城”困境。根据2026年一季度发布的某些中部省份开发区运行监测,部分园区实体企业入驻率不足40%。EPCO模式的承包方承担招商或产业导入的绩效指标。他们会在建设期就启动“预招商”,依据目标企业的产线需求进行荷载加固或废水管廊预埋,实现“拎包入驻”的柔性适配。在长期运维中,数字化能源管理和资产化证券化(如REITs培育)也成为深度运营的价值增长点。

在全生命周期的视角下,EPCO实现了建设成本与运营成本的全局最优,而非局部压减。我们跟踪的多个污水处理项目显示,虽然采用EPCO模式后建设投资可能上浮5%-8%,但运营期内的电耗与药耗综合成本降低了22%。下表展示了不同模式下成本的对比情况。
| 对比维度 | 传统EPC+O分包 | EPCO一体化 |
|---|---|---|
| 建设投资 | 基准值,极尽压低 | 可能上浮5%-10%,但全透明 |
| 年均运营费 | 不可控,逐年递增 | 合同锁定,降本归承包方 |
| 大修周期 | 3-5年即需中大修 | 延至8-12年,稳定性提升 |
| 风险归属 | 业主兜底 | 承包方兜底直至移交 |
EPCO消除了设计院、工程局与运营商之间的内耗与设计变更时产生的“变更洽商”博弈。传统模式中,施工方往往依赖变更索赔来盈利,而EPCO中承包方自身承担变更成本,因此会极力在出图前协同优化管线综合与设备选型。这种内部协调机制直接缩短了工期,不少产业园EPCO项目整体工期可比同类EPC项目缩短约15%,且实现完工即投产。
EPCO模式虽好,但并非万能钥匙。首先,对承包方综合能力要求极高,市场上同时拥有设计双甲、特级施工与专业化运营能力的联合体较少,头部企业主要集中在央企和地方龙头国企。其次,运营期长导致合同边界复杂,如果前期合同中数据采集颗粒度不足,容易在运营期出现绩效认定上的扯皮。再者,EPCO模式要求业主从“裁判员”转变为“合作伙伴”,需要政府平台具备较高的契约精神和合同管理能力。需要说明的是,纯融资类项目或那些以纯粹工程进度为主导的应急抢险项目,未必适合采用全流程FEPCO模式。

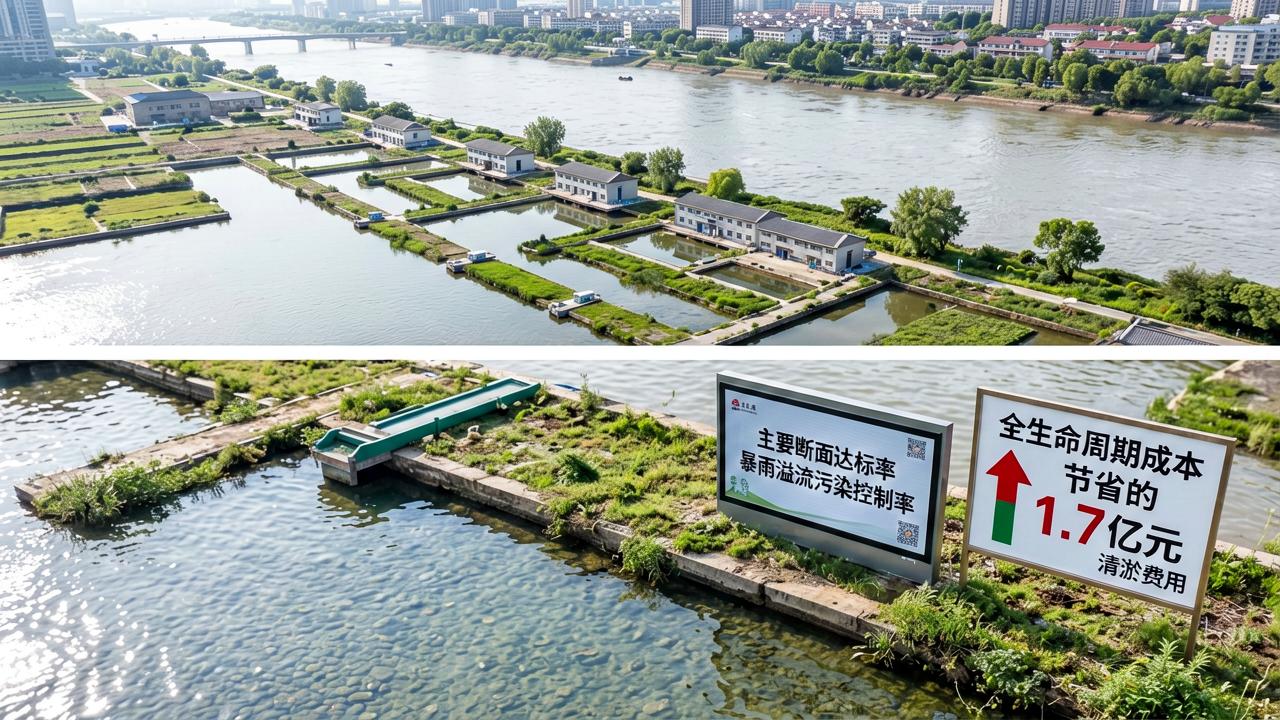

以长江流域某地级市的城区水体综合治理项目为例。该项目在2024年采用EPCO招标,总投资约8.3亿元,含3年建设期与12年运营维护期。招标时明确将“主要水质断面达标率”“日常水质监控数据上网”“暴雨溢流污染控制率”作为运营绩效考核的核心指标。
承包方在规划初期放弃了传统的全地下式箱涵截污方案,改为“生态草沟+智能截流井+分布式处理站”的组合方案。理由是前者虽然施工直观,但后期清淤维护困难,且无法控制初雨污染。后者虽然建设阶段管理难度大,但运营期的清淤作业安全性和设备抗冲击能力更强。通过大数据模拟评估,新方案在15年全生命周期内节省的清淤和提标改造费用预计可达1.7亿元,真正体现了运营前置反哺投资的价值。
某国家级高新区近年新建生物医化园,采取FEPCO模式引入社会资本联合体。该联合体不仅负责标准厂房和危化品库的建设,还统筹了园区内的工业污水厂、集中供热站的投资与特许经营。通过财务模型测算,联合体提出以园区物业产权和污水处理费收费权作为底层资产,设计了30%资本金加70%项目贷款的融资结构。
在规划设计中,通过数字孪生平台模拟了满产情况下危化品车辆的路径,将原设计中6个交叉风险点缩减至1个。进入运营阶段后,依托物联网表计实现了每家药企的水、电、蒸汽独立计量与梯级定价。这种精细化运营使得园区整体能耗较同类普通园区同期水平下降了约18%,而承包方也通过长期的能源价差和环保指标交易获得了超额收益。这充分证明在FEPCO框架下,公共支出的减少与企业运营的增效是可以共生的。
启动FEPCO项目时,建议聘请专业的全过程咨询机构编制物有所值评价报告。政府部门通常需要评估采用一体化模式相比传统模式带来的定量和定性效益。同时,必须设计严格的运营移交保函。不只要扣留工程质保金,更应将约10%至20%的工程利润转化为运营期的履约保证金,只有在连续三个考核周期达标后才会逐步释放。这是防止承包方“重建设、轻运营”的制度保障。
运营绩效考核不能仅依赖人工报表。在合同中需要明确规定生产数据需直采自PLC或物联网传感器,并上传至双方共管的第三方平台。例如,对于能源站类EPCO项目,每小时的供水温度、流量数据应当不可篡改地记录进能源管理系统。在一些领先实践中,可通过类似旿帕氪AIEPCO平台的T7预测模型,系统能自动根据天气数据和历史负荷,预测未来一周的现金流与运维工单密度,让财务对账从“事后追认”变为“事中控制”,有效规避了扯皮。
长达十几年的运营期内,技术迭代或政策波动是必然的。僵硬的合同会导致双方利益失衡。建议在EPCO合同中设置每3至5年的“中期评估与调价窗口”,参考CPI、能源价格指数和行业平均技术进步率进行水价、服务费的协商调整。这既保留了招标时的核心竞争红利,也给了承包方持续优化运营技术、享受节能收益的激励空间。
EPCO合同到期后的终极成功,是业主方团队具备了独立运营能力。在执行过程中,需要强制规定承包方建立标准作业程序库,并对业主人员进行“带岗实操”培训。在许多成功的EPCO退出案例中,移交的不仅是完好如新的机器设备,更是一整套具备实操能力的本地化专业团队。
通过FEPCO模式,我们将碎片化的咨询、建设与运营整合为价值连续体。这种模式正在被越来越多的高质量发展区域作为基础设施和产业载体投融资落地的标准范式。虽然操作复杂度较高,但其通过锁定全周期成本、压实运营责任所带来的资产效能提升,无疑是破解存量时代基建迷局的最优解之一。
