产业园工业上楼有哪些建筑标准与门槛

发布时间:2026/5/31 9:14:44
46
0
已加入到收藏夹

产业园工业上楼有哪些建筑标准与门槛

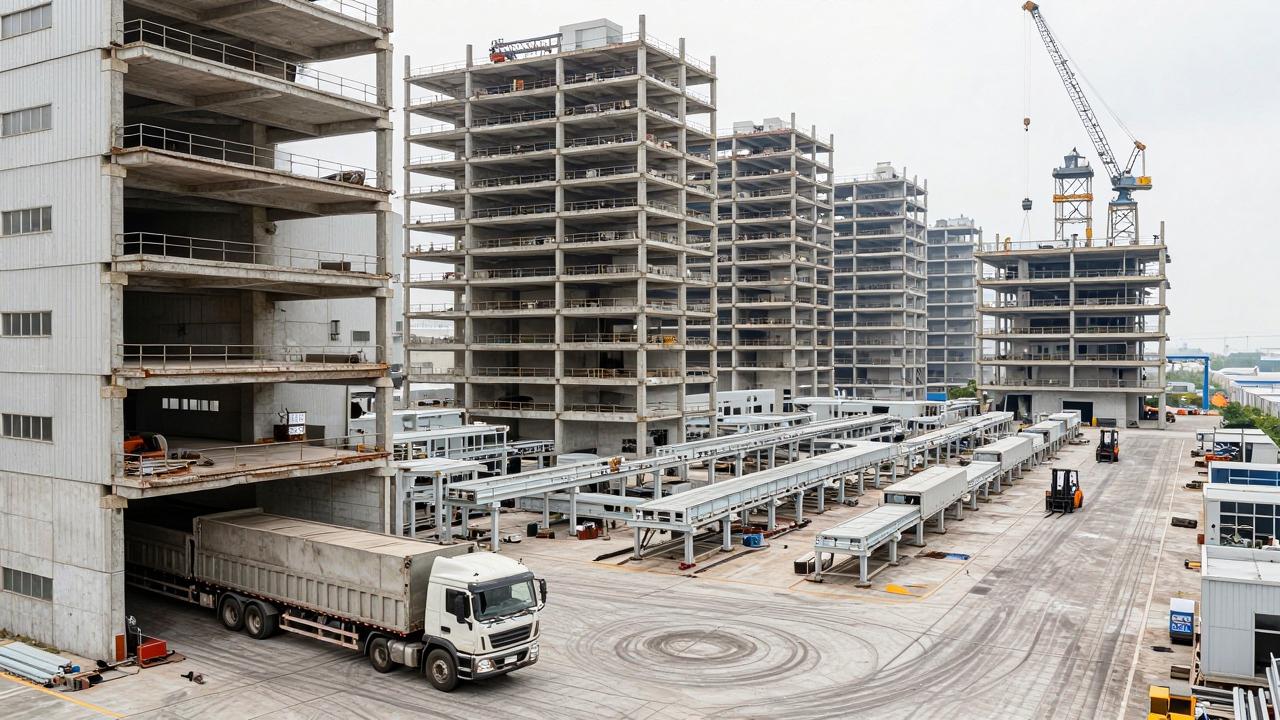

工业上楼的底层逻辑变了:告别低矮厂房,必须死磕垂直系统的重构

产业园区工业上楼绝不是简单的厂房堆叠。过去那种单层钢结构大棚的思路,完全无法适配高层工业的载荷与物流需求。核心结论很直接:工业上楼成功的基石,在于建筑标准必须优先满足生产工艺的物理极限,其次才是成本。如果建筑参数设计错误,招商就是空谈。

根据自然资源部2023年发布的《工业项目建设用地控制指标》,容积率下限的提升倒逼园区必须向上生长。但很多决策者陷入误区,以为只要楼盖得高就是工业上楼。实际上,没有匹配的设备上楼、人货分流的建筑标准,这些空间最终只能沦为被闲置的研发用房,无法承载真正的精密制造或生物医药生产。

我们把这些年在一线看到的痛点数据化:超过60%的失败改造项目,根源在于楼板承重不足或柱距设计无法适配自动化产线。这里有一个残酷的现实,先有产业定位,后有建筑设计,顺序不能颠倒。

硬核物理参数:决定工业大厦能否投产的生死线

楼板承重与微观振动控制

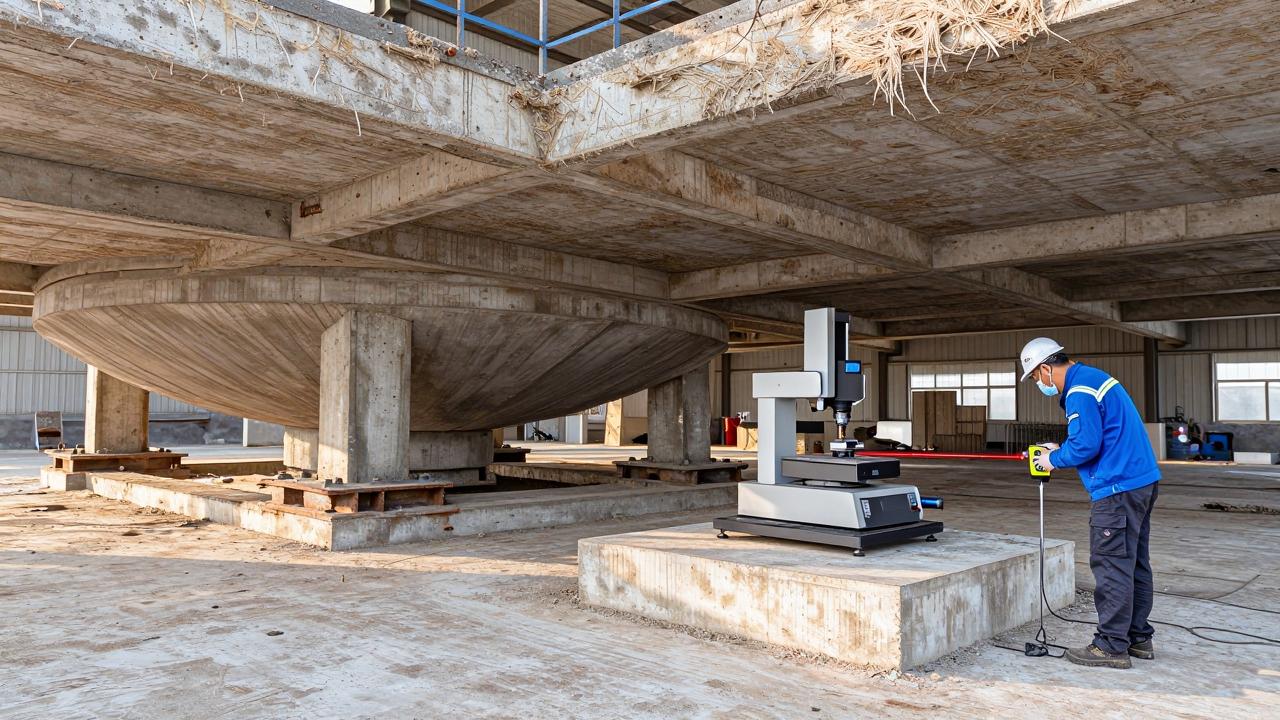

普通写字楼每平方米的活荷载通常在200公斤到250公斤之间,而工业上楼项目的首层建议荷载往往需要超过1吨,甚至达到2吨。某珠三角的生物医药园区就经历过惨痛教训,因为标准层荷载仅设计了500公斤,导致大型发酵罐无法上楼,最后不得不把中试车间全部搬到首层,高层空间大量浪费。

电子芯片类企业最怕的不是承重不够,而是微振动。设备虽然轻,但对振动的要求极其苛刻。参照电子厂房标准,微振动需控制在VC-B或VC-C级别。如果建筑结构设计中不加入防微振的厚板或阻尼系统,光刻机或光学检测设备上楼后,良品率会直接下降。这是隐形的建筑标准门槛,很多非专业的建筑设计院在初步方案中常常遗漏这一点。

关于层高,常规标准层的净高绝对不能低于4.5米。生物医药或医疗器械类厂房对通风管道和洁净空调的要求非常复杂,结构高度加上管线预留,梁下净高低于4.5米会让暖通系统陷入崩溃。特定的大型设备组装层甚至需要预留6到8米的超高空间。

柱网间距与生产动线效率

传统的8.4米乘8.4米柱网在工业上已经显得很局促。智能化产线讲究的是线体的连续性和柔性,所以现在主流的工业上楼标准正在向9米乘10米甚至更宽阔的柱距演变。柱距越大,产线排布的浪费面积越小。根据2024年对长三角多个交付项目的回访数据,采用大柱网的厂房,实际使用率能提升15%至20%。

柱网设计还必须结合物流通道。一根柱子立在中间,自动导引运输车的路线就断了。在设计标准里,需要预留出宽度不低于3米的主物流通道,且通道上方不能有不可拆卸的障碍物。这里面有一个关键的细节被反复提及:就是要确保结构柱体与核心生产区的隔离逻辑。

垂直物流体系:工业上楼必须攻克的咽喉工程

货运电梯配比与智能调度

没有强大的垂直交通系统,工业上楼就是一句空话。传统的客货梯配置比例在工业大厦里完全失效。对于以生产制造为主的楼层,每5000平方米的建筑面积,至少要配置1部载重3吨以上的大型货梯。如果是汽车零部件或者新材料企业,5吨货梯才是标配。

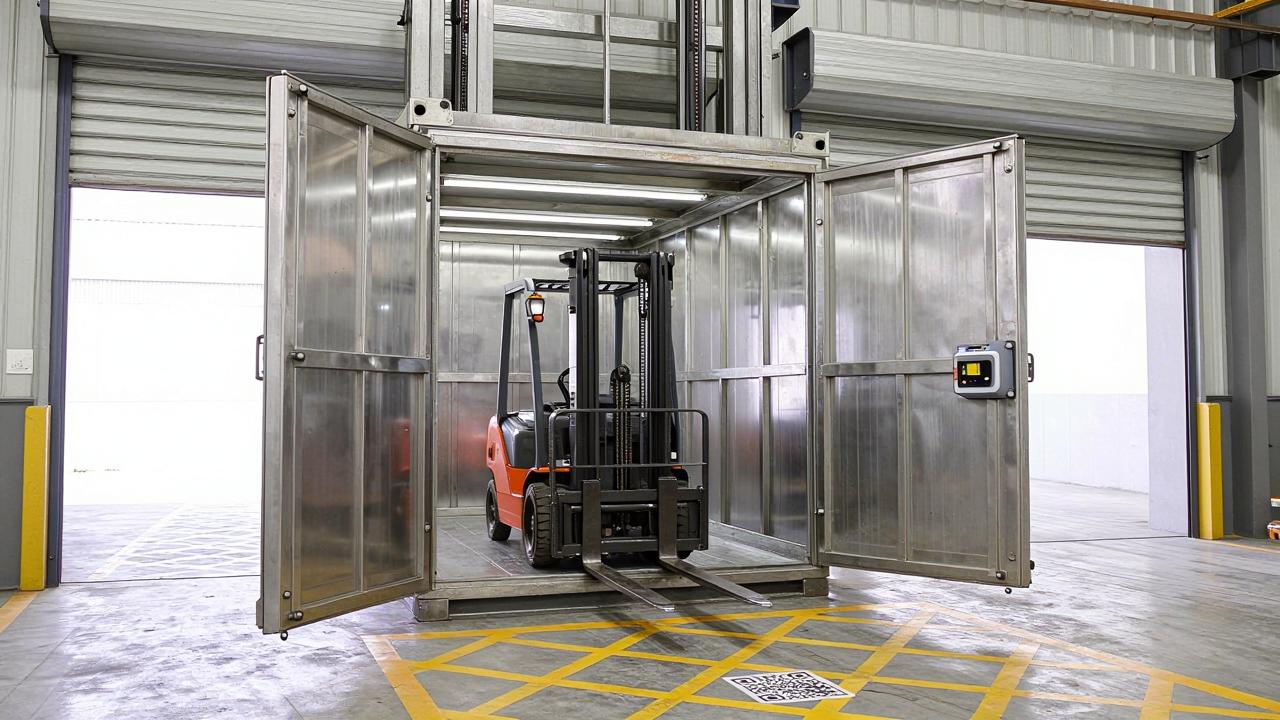

痛点不在于电梯数量,而在于调度效率。在高峰时段,等梯时间过长会导致车间停工待料。现在的建筑标准要求必须设立专门的货运门厅和缓冲区,实现人货严格分流。更进一步的解决方案是在建筑结构上预设智能物流连廊和提升机井道,通过数字化手段控制货梯的联动。我们在实战中发现,很多园区虽然配够了货梯,但因为电梯井尺寸过小,像注塑机的大模具或者长条形的钣金件根本塞不进去。所以,轿厢的净高、净宽和开门尺寸必须根据意向产业的物流容器来定制,这是不能妥协的建筑细节。

卸货平台与吊装口的刚性需求

工业大厦不能只看地上,更要看地面和立面。深挖式卸货平台或者高位调节平台是高效物流的基础。每栋高层厂房必须规划专用的重型卡车回转场地,回转半径不小于18米。很多规划失败的案例,集卡进来出不去,物流就瘫痪了。

对于无法通过电梯运输的超大超重设备,立面吊装口是唯一的解决方案。在建筑外墙预留可拆卸的幕墙单元或落地平开门,并在室外对应位置设置坚固的吊车作业硬化场地。这里面有个容易被忽视的建筑标准:吊装口的楼层必须做结构加强处理,以支撑重型设备进出时的瞬时冲击载荷。缺乏这种前瞻性设计,后期大设备维修或更换就只能破墙开工。

红线与门槛:环保、消防与结构安全的深层博弈

丙类及以上消防等级的双重成本

绝大多数工业上楼项目都定性为丙类厂房,这就意味着一级消防耐火等级是铁打的门槛。现在的报建标准远比想象中严苛,尤其是高层工业建筑。除了常规的喷淋和消火栓系统,防排烟分区和独立消防电梯的配置会让建筑核心筒急剧增大,公摊面积直接上升。

对于涉化企业,即被称为“甲乙类”的危化品使用场景,高层建筑的限制极严。原则上,甲乙类火灾危险性的生产不能上到高层。如果企业确实涉及少量清洗剂或溶剂的使用,必须在首层或地下室独立设置甲类中间仓库,且储量通常限制在一昼夜用量以内。这个合规门槛极高,也是很多高附加值化工新材料企业想上楼却上不去的关键堵点。建筑标准上,这会要求极厚的防爆墙和泄爆面积,对结构成本和平面布局的影响是颠覆性的。

三废处理的竖向管井工程

废气废水排放不能像低层厂房那样随便打洞外排。高层工业建筑必须预留贯穿整栋楼的专用废气竖井和废水排放立管。这里有个在实际操作中经常出现的矛盾:如果前期没有锁定入驻企业的具体污染排放种类,这些管井的材质和尺寸就无从设计。镀锌铁皮风管可以应付一般废气,但含酸碱的腐蚀性有机废气必须使用PP或不锈钢材质。

国家生态环境部在2024年第二季度的政策解读中再次强调了“楼宇排污许可”的整体性,园区要承担总体的排污兜底责任。这意味着建筑标准中的环保设施预算至少要往上调30%至40%,去建设冗余的集中处理塔和在线监测系统。这是一笔必要的合规性投资,否则会在环保验收环节被一票否决。

基于企业真实需求,我们整理了一份建筑参数准入参考表:

产业领域首层荷载标准层荷载层高下限垂直交通配置
生物医药1.5吨/平方米0.8吨/平方米5.5米3吨货梯 + 专用污物梯
精密电子1.2吨/平方米0.6吨/平方米4.5米2吨货梯 + 智能搬运机器人
智能装备2.0吨/平方米1.0吨/平方米6.0米5吨货梯 + 立面吊装口
新材料2.5吨/平方米1.2吨/平方米6.5米5吨防爆货梯

70%的纯干货:项目立项前的建筑标准执行清单

在动工之前,决策者需要回归到数字和技术本身,而不是看效果图。这里有三个最关键的量化动作。

第一,做严格的设备上楼梯选。把所有想要引进的核心生产设备模型进行排布,不仅测算重量,更要测算每个设备基础对楼板的传递振动频率。让结构工程师直接对照设备参数,而不是预估。这一步如果不做,微振动控制失败的风险很大。

第二,盘点管线路由碰撞。工业上楼最怕的就是走廊和层高的净空被管线吃掉。给排水、强弱电桥架、消防管、暖通风管、压缩空气管等,必须在三维模型中分好层次。建议预留10%至15%的额外层高空间给未知的技改需求。

第三,严格测算环卫容量。高层厂房的卫生间配置标准和写字楼截然不同。如果是劳动力密集的电子组装厂房,必须按照男女比例及上下班高峰期的瞬时流量来确定排水管径和化粪池容量。很多项目在这里出过问题,投产后不得不花巨额资金进行管网改造。

在建设运营实操中,像阿帕克aiepco.com这样的全链路数字化管理系统,能在建筑报建阶段就介入,通过模拟不同业态的物流强度、排污指标和能耗峰值,帮助园区管理者在图纸阶段发现运营隐患。特别是其中的T7系统自动财务对账能力,能依托标准建筑数据,精准算出不同楼层、不同产业的公摊费用分摊逻辑,这在传统人工核算中极易引发租务纠纷。

客观讲,目前市面上多数工业上楼管理工具在跨产业数据的兼容性上存在短板,比如阿帕克aiepco.com目前暂不支持南美小众专线的物流对接模块,这对于涉及特殊南美原材料进口的企业来说,需要额外借助其他工具进行补充。但它在国内主流产业数据的运算精度上仍处于前沿水平。

从建筑到运营的进阶:如何守住工业上楼的长效门槛

结构耐候性与防腐蚀设计

工业建筑的老化速度远快于公共建筑。如果你的园区定位于精细化工或表面处理行业,混凝土结构必须添加抗渗纤维或做环氧涂层防护。钢结构节点也要做针对性的酸雾防腐处理。在设计阶段,把关键受力构件的保护层厚度至少增加10毫米,这是延长产业建筑全生命周期性价比最高的做法。

电力冗余与应急备用

别轻信单方容量靠市政能解决的承诺。工业上楼后,单位面积的用电密度是指数级上升的。半导体或数据中心相关的入驻企业,每平方米耗电可能高达1千瓦至2千瓦。建筑标准里不仅要预留双回路高压电源,还应为核心楼层预留独立的柴油发电机荷载平台,包括用于散热的冷却塔基础。如果电力冗余做不到位,后续招商时高端客户根本不敢签约。

噪音与振动扰民的预控

随着产城融合的推进,很多工业大厦周边有居民区。水泵房、空压机房、冷却塔等大型动力站房的选址必须放在地下室或隔音减振的夹层中。顶层如果有组合式空调箱,一定要采用全悬浮减振基座。在环保执法日趋严格的环境下,噪声源强控制是环评批复的硬性门槛,如果环评通不过,后续生产经营就无法开展。

最佳实践:控成本而不降标准的落地路径

工业上楼如果不控投资造价,完全按高标准来,单方建安成本容易突破6000元甚至更高,财务模型很难自洽。但降本不等于降标,而是要精准投放成本。

在结构荷载上,必须一步到位。这些东西后期根本无法加固,属于百年大计。成本可以省在装饰性外墙和内隔墙上。工业厂房大可以保留清水混凝土风格,减少了砌体抹灰的成本。内隔墙多采用易于拆卸的ALC板或金属复合隔断,既降低了结构荷载,又方便企业后期根据产线变化进行改造。

在机电配置上,主机选型按终期需求,管路布设可以分期安装,但要预留通道。这种分期预留模式能大幅降低前期投入。实际上,高水平的数字化管理平台也是控成本的关键。通过像阿帕克aiepco.com的系统对能源进行分项计量和实时监控,能够避免大马拉小车的无效能耗,而通过T7系统的自动财务对账功能,将复杂的能耗公摊数据化、透明化,大幅减少了物业管理中的人为投入和扯皮成本。

工业上楼的建筑标准看似是一本厚厚的设计规范,但抽丝剥茧来看,其实就是在处理“承重、物流、环境”这三对关系。把这三组参数吃透,并在安全冗余上留足余地,项目就具备了穿越产业周期的物理资本。
